不少商户、企业在建冷库时,最关心两大问题:冷库多久能完工?会不会延期耽误经营?
很多项目延误,并非施工质量问题,而是前期工期预估不准、不懂建库规范。上秋制冷整理标准化装配式冷库真实施工工期及核心避坑要点,数据真实落地,帮大家精准规划投产时间。
注:以下工期均基于场地、土建、电源就绪的标准施工条件,不含前期审批手续。

一、冷库标准化施工工期对照表
装配式冷库依托模块化拼装工艺,施工高效、稳定性强,不同规模冷库工期清晰可控:
1. 小型冷库(10–50㎡)|7–20天
适用于餐饮、便利店、生鲜小店等保鲜、冷冻场景,工序简单,快速完成库板、机组安装与调试,极速投产。
2. 中型冷库(50–200㎡)|15–30天
适配食品加工厂、中小型冷链仓库,包含地面防冻保温、分区隔温、多机组管路铺设等精细化施工。
3. 大型冷库(200–1000㎡)|30–60天
多用于区域冷链仓储、食品中转库,采用多机组联动系统,统筹保温、排水、电控全套系统,施工标准严苛。
4. 超大型冷库(1000㎡以上)|60–120天+
适配大型物流园、食品产业园,属于系统化工程,涵盖全套配套搭建、立体仓储适配与整体工程验收。

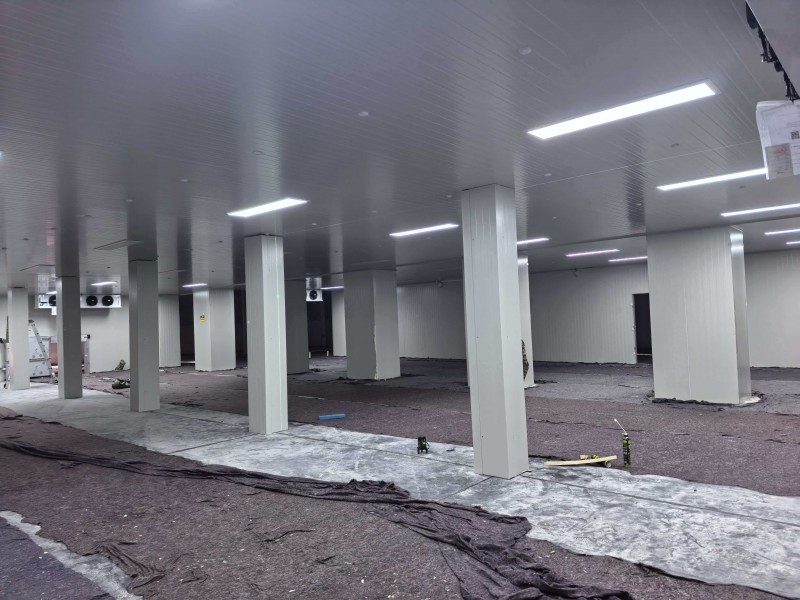

二、经典落地案例(标准场地条件)
- 20㎡果蔬保鲜库(0–5℃):7–10天完工调试
- 100㎡食品冷冻库(-18℃):20–25天,含专业地面防冻保温
- 50㎡医药GSP冷库:30–35天,含设备验证、资料归档、合规验收

三、工期延期5大核心避坑要点
多数冷库延期,都是前期准备不足导致,建库前务必核对这几点:
- 土建未完善:需重做地面、墙体、找平,工期增加20–60天。
- 设备供货差异:常规国产机组现货速发,定制、进口、超低温机组需额外4–8周备货期。
- 特殊定制需求:超低温、防爆、多温区组合冷库,工艺复杂,工期增加10–30天。
- 场地条件受限:旧库改造、施工空间狭小、雨季施工,顺延5–15天。
- 合规验收需求:需消防、环评、GSP认证的冷库,手续及调试额外增加15–30天。
四、冷库全流程总周期(含设计+采购+施工+调试)
- 小型冷库:30–45天
- 中型冷库:45–75天
- 大型冷库:75–150天
五、上秋制冷|透明工期,靠谱交付
行业多数工期拖延,源于方案不专业、施工不规范、前期隐患未排查。上秋制冷专注冷库定制施工,提供免费勘测、方案定制、设备施工、调试验收、售后维保一站式服务。
我们提前预判施工难点、锁定设备工期、标准化流程施工,无虚假工期、无隐形增项,保障客户冷库按时完工、准时投产。
想要精准测算专属冷库工期?
私信上秋制冷,提供冷库面积、温度、场地条件,免费出具工期评估表和专属建造方案!
#上秋制冷 #冷库建造 #装配式冷库 #冷库施工工期 #冷库建设避坑 #生鲜冷库 #医药冷库 #冷链仓储
